Nel 2013 è stato sviluppato un progetto per 2,842 MWp su un terreno di 77.940 mq situato in Timis. Il PUZ è stato approvato per tutta la superficie. L’ATR è stato richiesto e ottenuto per 2,842 MWp da suddividere in tre fasi:
fase 1 – 0, 9702 MWp
fase 2 – 0, 9702 MWp
fase 3 – 0, 9016 MWp

È stata costruita e messa in funzione nel 2013 solo la fase 1 di 0,9702 MWp.
Il contratto di raccordo con ENEL alla LEA di 20 kV è per 2,842 MW. Il raccordo è utilizzato solo per 0,9702 MW ma è costruito per 2,842 MW.

Produzione – Certificati verdi – Contratti
Energia prodotta 1.156 MWh (2022) – 1.180 MWh (2023) – 1.180 MWH (2025)
Esiste un contratto di vendita di energia elettrica con scadenza al 31/12/2026 per c. 60 €/MWh.
La società riceve 3 certificati verdi/1MW prodotto fino al 2029.
Nel 2026 i 3 CV/MWh annuali non sono inclusi nel contratto di vendita dell’energia. I CV hanno scadenza 2032. Prezzo minimo/max nel 2024: 30-35 €
I costi di manutenzione, assicurazione, etc sono di c. 25.000 €/anno

COSTO TOTALE CESSIONE DELLA SOCIETÀ: info@energystreet.ro
Nel prezzo è compreso:
parco fotovoltaico 0,972 MWp in funzione

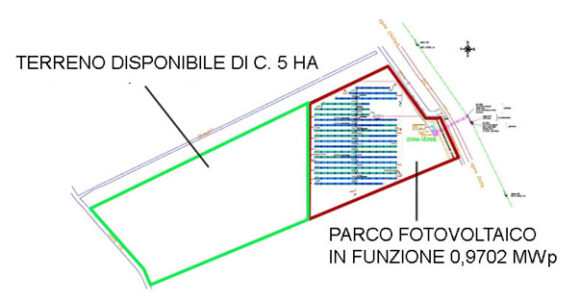

terreno di ca. 5 HA libero
raccordo alla linea già costruito per 3 MW
Certificati Verdi per un valore di c. 120.000 €
